Tokyu lên kế hoạch thử nghiệm trung tâm dữ liệu dưới đường sắt Tokyo khi đất đai và nguồn điện ngày càng khan hiếm

Đọc trong 17 phút
Tokyu lên kế hoạch thử nghiệm trung tâm dữ liệu dưới đường sắt Tokyo khi đất đai và nguồn điện ngày càng khan hiếm

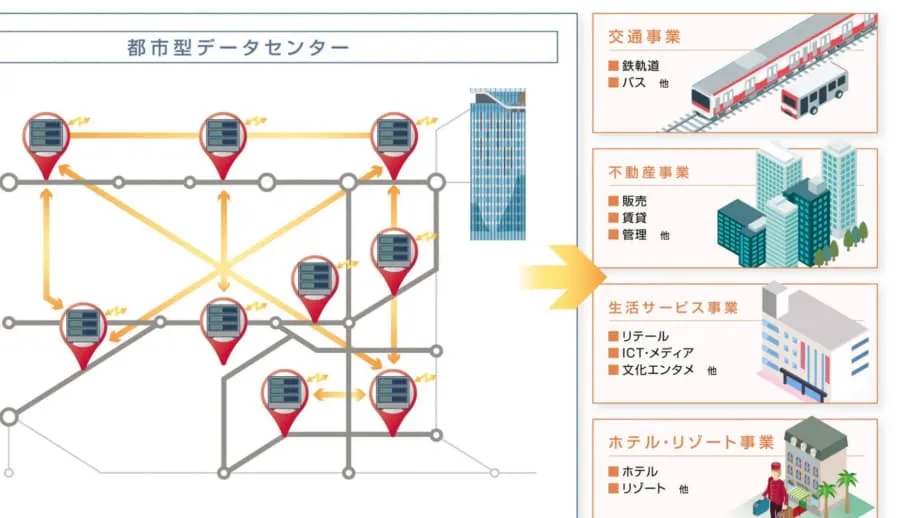

Điện toán dưới tuyến Oimachi

Bốn công ty thuộc Tokyu Group dự định lắp đặt một trung tâm dữ liệu dạng mô-đun bên dưới đoạn đường trên cao của tuyến Oimachi ở Tokyo từ tháng 6 năm 2026, nhằm kiểm tra liệu máy chủ có thể vận hành ổn định khi tàu chạy phía trên hay không. Dự án được công bố ngày 23 tháng 3, sẽ tận dụng không gian đường sắt chưa sử dụng làm nơi đặt thiết bị điện toán, trong bối cảnh thiếu đất và khó kết nối điện đang hạn chế việc mở rộng trung tâm dữ liệu tại thủ đô Nhật Bản.

Nội dung
  1. Điện toán dưới tuyến Oimachi
  2. Bốn công ty phân chia công việc
  3. Tàu chạy phía trên có thể ảnh hưởng thế nào đến máy chủ
  4. Mạng cáp quang sẵn có tạo lợi thế cho địa điểm
  5. Áp lực về đất đai và điện tại Tokyo
  6. Cấu tạo của trung tâm dữ liệu mô-đun
  7. Bảo trì là một phép thử khác
  8. Từ thử nghiệm tháng 6 đến khả năng mở rộng
  9. Bài học cho các đô thị đông đúc khác
  10. Những điểm chính

Cuộc thử nghiệm sẽ đo khả năng cách âm, cách nhiệt, cách ly rung động và hiệu quả làm mát. Các phép đo này sẽ cho thấy liệu một cơ sở nhỏ gọn có thể giữ thiết bị ổn định và ở mức nhiệt phù hợp khi tàu chạy phía trên hay không.

Tokyo hiện có 132 trung tâm dữ liệu đang hoạt động và ít nhất 18 cơ sở khác đang được xây dựng, nhưng nhu cầu vẫn vượt nguồn cung. Dự án đề xuất giải quyết một phần áp lực đó: tìm nơi đặt thiết bị mà không cần xây dựng một tòa nhà truyền thống trên khu đất đô thị đắt đỏ.

Phương án của Tokyu kết hợp ba nguồn lực hiện có trong tập đoàn: đất chưa sử dụng bên dưới đường ray, mô-đun đang được bộ phận xây dựng phát triển và cáp quang chạy dọc các hành lang đường sắt. Nếu thử nghiệm thành công, tập đoàn có thể triển khai thêm tại các địa điểm khác trong mạng lưới Tokyu, trong đó Shibuya được nêu cụ thể là một vị trí khả thi.

Tính đến ngày 30 tháng 3, việc lắp đặt vẫn là một thử nghiệm dự kiến. Triển vọng thương mại phụ thuộc vào khả năng thiết bị chịu được môi trường đường sắt, mức năng lượng cần cho việc làm mát và liệu chi phí bảo trì có cho phép các cơ sở vận hành có lãi hay không. Đợt triển khai vào tháng 6 nhằm kiểm tra phương án này trước khi mở rộng trên quy mô lớn hơn.

Bốn công ty phân chia công việc

Tokyu Construction đang phát triển trung tâm dữ liệu dạng mô-đun, một khoang có kích thước bằng container, tích hợp máy chủ, hệ thống làm mát và thiết bị cấp điện. Thiết kế này hướng đến việc triển khai mà không cần quy trình xây dựng truyền thống dành cho một tòa nhà trung tâm dữ liệu chuyên dụng.

Quảng cáo

Tokyu Electric Railway cung cấp địa điểm bên dưới đường ray trên cao. Hiện không gian này chưa tạo ra doanh thu, tạo cơ hội để tập đoàn khai thác một tài sản bất động sản đang bỏ trống.

It's Communications Corporation, nhánh viễn thông của tập đoàn, sẽ cung cấp kết nối thông qua các tuyến cáp quang đã được lắp đặt dọc hành lang đường sắt. Công ty mẹ Tokyu Corporation điều phối sáng kiến này.

Việc phân chia trách nhiệm tập hợp địa điểm, thiết kế thiết bị và kết nối mạng trong cùng một dự án của tập đoàn. Một trung tâm dữ liệu cần cả ba yếu tố: nơi đặt máy móc, các hệ thống duy trì hoạt động và đường truyền giúp máy móc trao đổi thông tin với người dùng cũng như các cơ sở khác.

Hành lang đường sắt cung cấp cả đất đai lẫn tuyến đường sẵn có để truyền dữ liệu. Tokyu đang thử nghiệm xem những tài sản này có thể phục vụ thêm mục đích khác bên cạnh chức năng vận tải hay không, qua đó có khả năng tạo doanh thu từ những địa điểm hiện chưa mang lại lợi ích kinh tế.

Tàu chạy phía trên có thể ảnh hưởng thế nào đến máy chủ

Mỗi chuyến tàu chạy qua phía trên địa điểm lắp đặt dự kiến sẽ truyền rung động ra khu vực xung quanh. Với thiết bị điện tử nhạy cảm, rung lắc lặp đi lặp lại có thể làm lỏng các mối nối, hư ổ cứng và gây áp lực lên các mối hàn, tức những điểm nối nhỏ giữ linh kiện trên bảng mạch.

Thiết bị trung tâm dữ liệu cũng cần nhiệt độ ổn định. Việc nóng lên rồi nguội đi liên tục khiến vật liệu giãn nở và co lại, có thể rút ngắn tuổi thọ linh kiện. Bên dưới tuyến đường sắt trên cao, kết cấu thép có thể nóng lên dưới ánh nắng trực tiếp rồi nguội nhanh khi chuyển sang vùng bóng râm buổi tối, tạo ra điều kiện thay đổi quanh khoang thiết bị.

Tiếng ồn do tàu chạy qua cũng là một vấn đề trong vận hành. Cuộc thử nghiệm sẽ kiểm tra khả năng cách âm cùng với cách nhiệt và cách ly rung động; tiếng ồn cũng ảnh hưởng đến nhân viên bảo trì thiết bị tại địa điểm.

Rung động thường được đo bằng đơn vị trọng lực, thể hiện lực chuyển động so với trọng lực. Mức rung phải thấp hơn các ngưỡng quy định đối với ổ đĩa quay, kể cả các hệ thống dùng bộ nhớ thể rắn. Cuộc thử nghiệm sẽ đánh giá liệu hệ thống cách ly công nghiệp có thể lọc bớt những rung chấn lặp lại từ hoạt động đường sắt đô thị hay không.

Quảng cáo

Hiệu quả làm mát là chỉ số chính thứ tư. Thiết bị phải tản nhiệt lượng do máy chủ tạo ra, đồng thời ứng phó với điều kiện bên ngoài. Để vận hành tin cậy bên dưới đoàn tàu đang di chuyển, khoang thiết bị và các hệ thống hỗ trợ phải duy trì được nhiệt độ cũng như độ ổn định mà phần cứng yêu cầu.

Mạng cáp quang sẵn có tạo lợi thế cho địa điểm

It's Communications đã xây dựng một mạng cáp quang có dung lượng đáng kể dọc theo các tuyến đường sắt của Tokyu. Những tuyến cáp này tạo sẵn đường truyền dữ liệu, đem lại lợi thế cho địa điểm dự kiến so với các khu đất đô thị cần xây dựng hạ tầng liên lạc mới.

Việc lắp đặt cáp quang tại một thành phố đông đúc có thể đòi hỏi đào đường, xin giấy phép của chính quyền và được chấp thuận sử dụng đất hoặc tuyến đi qua do bên khác quản lý. Quá trình thương lượng có thể liên quan đến chủ đất, chính quyền địa phương và các công ty dịch vụ tiện ích. Những công việc này có thể khiến việc kết nối một trung tâm dữ liệu mới vừa tốn kém vừa chậm trễ.

Dự án tuyến Oimachi có thể kết nối trực tiếp với các tuyến cáp đã chạy dọc đường sắt. Tận dụng mạng lưới hiện có giúp loại bỏ nhu cầu xây dựng một tuyến cáp quang hoàn toàn mới và cho phép tích hợp mô-đun với hạ tầng viễn thông sẵn có.

Tham vọng rộng hơn của Tokyu là biến hành lang đường sắt thành tuyến phục vụ cả hành khách lẫn lưu lượng dữ liệu. Các cơ sở điện toán nhỏ phân bố dọc những tuyến này có thể hỗ trợ điện toán biên, tức đặt thiết bị xử lý gần nơi dữ liệu được sử dụng thay vì tập trung toàn bộ tại các cơ sở lớn hơn và xa hơn.

Việc nêu Shibuya như một địa điểm tiềm năng trong tương lai giúp phương án này có mục tiêu đô thị cụ thể. Đây là một trong những đầu mối thương mại và giao thông nhộn nhịp nhất Tokyo, nơi chi phí và những khó khăn thực tế khi xây dựng trung tâm dữ liệu truyền thống đặc biệt cao.

Áp lực về đất đai và điện tại Tokyo

Việc mở rộng trung tâm dữ liệu ở Tokyo vấp phải hai hạn chế mà khoang nhỏ gọn có thể giải quyết theo những cách khác nhau: giá đất cao và khả năng tiếp cận nguồn điện hạn chế. Công ty nghiên cứu Mordor Intelligence cho biết giá đất tại thủ đô tăng 69% trong năm 2024, làm tăng chi phí xây dựng cơ sở truyền thống và khiến nhiều đơn vị vận hành không đủ khả năng đầu tư.

Quảng cáo

Thành phố có 132 trung tâm dữ liệu đang hoạt động và ít nhất 18 cơ sở đang xây dựng, cho thấy hoạt động phát triển vẫn tiếp diễn. Tuy vậy, nhu cầu vẫn vượt nguồn cung, làm gia tăng áp lực tìm kiếm địa điểm và thiết kế có thể đưa vào vận hành nhanh hơn.

Việc kết nối điện có thể mất nhiều thời gian hơn lắp đặt thiết bị. Yasuo Suzuki, phó chủ tịch điều hành kiêm giám đốc điều hành phụ trách Nhật Bản và châu Á - Thái Bình Dương tại NTT Global Data Centers, mô tả thời gian chờ trong một cuộc phỏng vấn gần đây với ngành:

Thời gian chờ kết nối với lưới điện ở khu vực nội đô Tokyo có thể kéo dài từ 5 đến 10 năm.

Với một công ty cần năng lực điện toán ngay lập tức, thời gian chờ dài như vậy có thể khiến dự án đình trệ, bất kể đã tìm được khu đất phù hợp hay chưa. Kế hoạch của Tokyu tập trung khai thác hiệu quả hơn đất đai và các kết nối liên lạc hiện có, trong khi khả năng tiếp cận điện vẫn là một phần trong bài toán công suất rộng hơn của Tokyo.

Các cơ sở nhỏ hơn đang ngày càng phổ biến trong thị trường nhiều hạn chế này. Trung tâm dữ liệu quy mô vừa tại Nhật Bản dự kiến tăng trưởng với tốc độ kép hằng năm 12% đến năm 2031, nhanh hơn các dự án lớn nhờ có thể triển khai nhanh hơn. Tăng trưởng kép nghĩa là mức tăng mỗi năm được tính trên tổng quy mô đã tăng của năm trước.

Các mô-đun Tokyu đề xuất đưa xu hướng ưu tiên triển khai nhanh hơn vào một địa điểm khác thường. Chúng ưu tiên tốc độ và tận dụng không gian đô thị bị bỏ quên thay vì quy mô của một cơ sở truyền thống.

Cấu tạo của trung tâm dữ liệu mô-đun

Trung tâm dữ liệu mô-đun tích hợp các bộ phận chính của một cơ sở điện toán vào một khoang được thiết kế sẵn. Máy chủ thực hiện các tác vụ điện toán, thiết bị làm mát tản nhiệt và hệ thống cấp điện cung cấp lượng điện cần thiết để duy trì hoạt động.

Một cơ sở truyền thống có thể cần nhiều năm lập kế hoạch kiến trúc, làm móng và xây dựng. Các mô-đun có thể được sản xuất bên ngoài địa điểm lắp đặt trong khi chờ xử lý giấy phép, sau đó được cẩu vào vị trí và kết nối với các tiện ích sẵn có. Cách làm này đang được áp dụng rộng rãi trên thế giới tại những nơi việc phát triển bị hạn chế bởi không gian và tiến độ xây dựng.

Mô-đun của Tokyu Construction áp dụng thiết kế dạng container vào môi trường khắc nghiệt hơn bên dưới tuyến đường sắt đang hoạt động. Thiết kế có thể cần hệ thống giảm rung tiên tiến, chẳng hạn như bộ cách ly dạng lò xo, bệ đỡ bằng cao su hoặc công nghệ chủ động triệt tiêu chuyển động. Đây là những phương án kỹ thuật khả dĩ, không phải danh mục thiết bị đã được xác định cho cuộc thử nghiệm.

Quảng cáo

Hệ thống làm mát cũng cần hoạt động hiệu quả dù nhiệt độ thay đổi do ánh nắng làm nóng kết cấu thép phía trên. Khoang thiết bị cần được bảo vệ khỏi nước mưa bắn ngược vào và ô nhiễm đô thị thường thấy quanh hạ tầng đường sắt.

Thiết kế mô-đun tập hợp thiết bị trong một gói có thể triển khai. Cuộc thử nghiệm sẽ kiểm tra liệu gói thiết bị này có thể tạo ra điều kiện được kiểm soát như tại một trung tâm dữ liệu ở vị trí chịu tác động của chuyển động đường sắt, thay đổi nhiệt độ ngoài trời và thời tiết hay không.

Bảo trì là một phép thử khác

Kỹ thuật viên làm việc bên dưới đường sắt trên cao sẽ đối mặt với môi trường khác hẳn các cơ sở thông thường trên mặt đất. Lối tiếp cận có thể bị hạn chế do khoảng không gian thấp, còn việc ở gần hạ tầng đường sắt có điện có thể gây nguy hiểm.

Quy trình bảo trì cần bảo vệ nhân viên mà vẫn cho phép dịch vụ đường sắt tiếp tục. Các phương án có thể gồm làm việc vào những khung giờ ít tàu hơn hoặc sử dụng sàn tiếp cận được thiết kế riêng cho địa điểm này.

Bố trí thiết bị và lối tiếp cận rất quan trọng vì trung tâm dữ liệu phải có thể bảo dưỡng sau khi lắp đặt. Mô-đun nhỏ gọn có thể nhanh chóng được đặt bên dưới đường ray, nhưng kỹ thuật viên vẫn cần cách thiết thực để kiểm tra thiết bị, sửa chữa và bảo trì các hệ thống giữ cho máy chủ được làm mát và cấp điện.

Chi phí cũng sẽ là một phần trong đánh giá thương mại. Tình trạng hư hỏng phần cứng thường xuyên do rung động có thể khiến việc lắp đặt không hiệu quả về kinh tế. Nhu cầu làm mát quá cao có thể làm tăng lượng điện tiêu thụ, trong khi công tác bảo trì khó khăn có thể ngốn hết doanh thu từ vận hành cơ sở.

Vì vậy, thử nghiệm của Tokyu không chỉ dừng ở việc kiểm tra máy chủ có thể chạy khi tàu đi qua phía trên hay không. Mô hình kinh doanh dự kiến còn phụ thuộc vào tỷ lệ hỏng hóc thiết bị ở mức chấp nhận được, nhiệt độ ổn định và phương án bảo trì phù hợp với một tuyến đường sắt đang hoạt động.

Từ thử nghiệm tháng 6 đến khả năng mở rộng

Việc lắp đặt trên tuyến Oimachi được xem là thử nghiệm chứng minh tính khả thi, nhằm kiểm tra xem một ý tưởng có thể vận hành được hay không trước khi triển khai rộng hơn. Nếu thành công, Tokyu có thể đặt các mô-đun tương tự trên toàn mạng lưới đường sắt và biến hàng nghìn mét vuông không gian chưa sử dụng bên dưới đường ray thành hạ tầng tạo doanh thu.

Lộ trình được công bố đến nay gồm các mốc ngắn gọn sau:

  • Ngày 23 tháng 3 năm 2026: Bốn công ty thuộc Tokyu Group công bố sáng kiến trung tâm dữ liệu mô-đun.
  • Ngày 30 tháng 3 năm 2026: Dự án vẫn ở giai đoạn lập kế hoạch trước khi lắp đặt.
  • Tháng 6 năm 2026: Dự kiến bắt đầu lắp đặt bên dưới đoạn đường trên cao của tuyến Oimachi.
  • Sau khi thử nghiệm thành công: Có thể mở rộng triển khai trên mạng lưới Tokyu, bao gồm địa điểm tiềm năng tại Shibuya.
Quảng cáo

Shibuya sẽ thử nghiệm ý tưởng này tại một địa điểm đặc biệt đông đúc và có giá trị cao. Nếu có thể lắp đặt hiệu quả tại đây, cơ sở này sẽ củng cố lập luận tận dụng các khu đất nhỏ dọc tuyến đường sắt, nơi việc xây dựng trung tâm dữ liệu truyền thống gặp rào cản đáng kể về tài chính và hậu cần.

Nhiệm vụ trước mắt hẹp hơn: xác định liệu mô-đun trên tuyến Oimachi có thể duy trì hoạt động ổn định trong điều kiện đường sắt thực tế hay không. Việc mở rộng trên diện rộng phụ thuộc vào kết quả của đợt lắp đặt đầu tiên.

Bài học cho các đô thị đông đúc khác

Đề xuất của Tokyu nằm trong xu hướng các đơn vị vận hành đường sắt tìm thêm cách khai thác bất động sản của họ. Trên thế giới, tấm pin năng lượng mặt trời và không gian bán lẻ nhỏ gọn đã là một phần trong nỗ lực này; cơ sở điện toán sẽ bổ sung một mục đích sử dụng dựa trên cả bất động sản lẫn hạ tầng viễn thông.

Sự kết hợp này là trọng tâm của dự án. Đất bỏ trống bên dưới đường ray cung cấp địa điểm, trong khi mạng cáp quang hiện có của đường sắt tạo kết nối. Kết hợp hai yếu tố này có thể tạo ra một mô hình kinh doanh nối kết tài sản giao thông với nhu cầu dịch vụ số.

Các đô thị đông đúc khác, trong đó có Hong Kong và Manhattan, cũng gặp khó khăn tương tự trong việc tìm chỗ cho hạ tầng mới. Nếu Tokyu triển khai thành công, dự án có thể trở thành ví dụ thực tế cho những nơi khan hiếm đất và việc xây dựng cơ sở chuyên dụng tốn kém.

Kết quả sẽ phụ thuộc vào sự cân bằng giữa lợi thế của địa điểm và yêu cầu vận hành bên dưới đường ray. Không gian giá rẻ hoặc bỏ trống vẫn có thể kéo theo chi phí kỹ thuật và bảo trì bổ sung. Thử nghiệm của Tokyu sẽ đánh giá liệu mức chi phí đó có cho phép duy trì một trung tâm dữ liệu đáng tin cậy và có hiệu quả thương mại hay không.

Áp lực tăng công suất điện toán ở Tokyo đã thể hiện rõ qua giá đất đắt đỏ, thời gian chờ kết nối điện kéo dài và sự phát triển của các cơ sở nhỏ hơn. Thử nghiệm vào tháng 6 sẽ kiểm tra liệu không gian đường sắt có thể trở thành một phần trong giải pháp của thành phố hay không.

Những điểm chính

  • Bốn công ty thuộc Tokyu Group công bố dự án ngày 23 tháng 3, dự kiến bắt đầu lắp đặt dưới tuyến Oimachi từ tháng 6 năm 2026.
  • Cuộc thử nghiệm sẽ đo khả năng cách âm, cách nhiệt, cách ly rung động và hiệu quả làm mát.
  • Tokyu Construction phát triển mô-đun, Tokyu Electric Railway cung cấp địa điểm, It's Communications cung cấp kết nối cáp quang và Tokyu Corporation điều phối sáng kiến.
  • Tokyo có 132 trung tâm dữ liệu đang hoạt động và ít nhất 18 cơ sở đang xây dựng, trong khi nhu cầu tiếp tục vượt nguồn cung.
  • Mordor Intelligence cho biết giá đất Tokyo tăng 69% trong năm 2024. Yasuo Suzuki, lãnh đạo NTT Global Data Centers, nói thời gian chờ kết nối điện ở khu vực nội đô Tokyo có thể kéo dài từ 5 đến 10 năm.
  • Trung tâm dữ liệu quy mô vừa tại Nhật Bản dự kiến tăng trưởng với tốc độ kép hằng năm 12% đến năm 2031.
  • Nếu thử nghiệm thành công, dự án có thể được mở rộng trên mạng lưới Tokyu, bao gồm Shibuya, tùy thuộc vào độ tin cậy của thiết bị, nhu cầu làm mát và chi phí bảo trì.
